混凝土澆筑完畢,采用橡皮管或真空設備除去泌水,混凝土初凝以后開始施工金剛砂耐磨地坪。
金剛砂耐磨地坪施工工序包括:表面提漿、材料撒布及圓盤打磨、表面收光、伸縮縫切割及地坪養護。
金剛砂耐磨地坪材料每平方米用量根據設計要求確定,一般為4-5kg/m²。
1.表面提漿
在撒播耐磨材料之前,需用專業地坪抹光機加圓盤對初凝的混凝土表面進行交錯打磨提漿作業。
2.金剛砂撒布
撒布時機:在混凝土初凝(腳踩下陷約3-5mm時)開始撒布金剛砂。
撒布方法:以4-5kg/m² 的覆蓋率計算材料用量,第一次撒布量約為單位面積總投料量的2/3,待材料吸收基層水分變暗后,撒布剩余1/3材料。

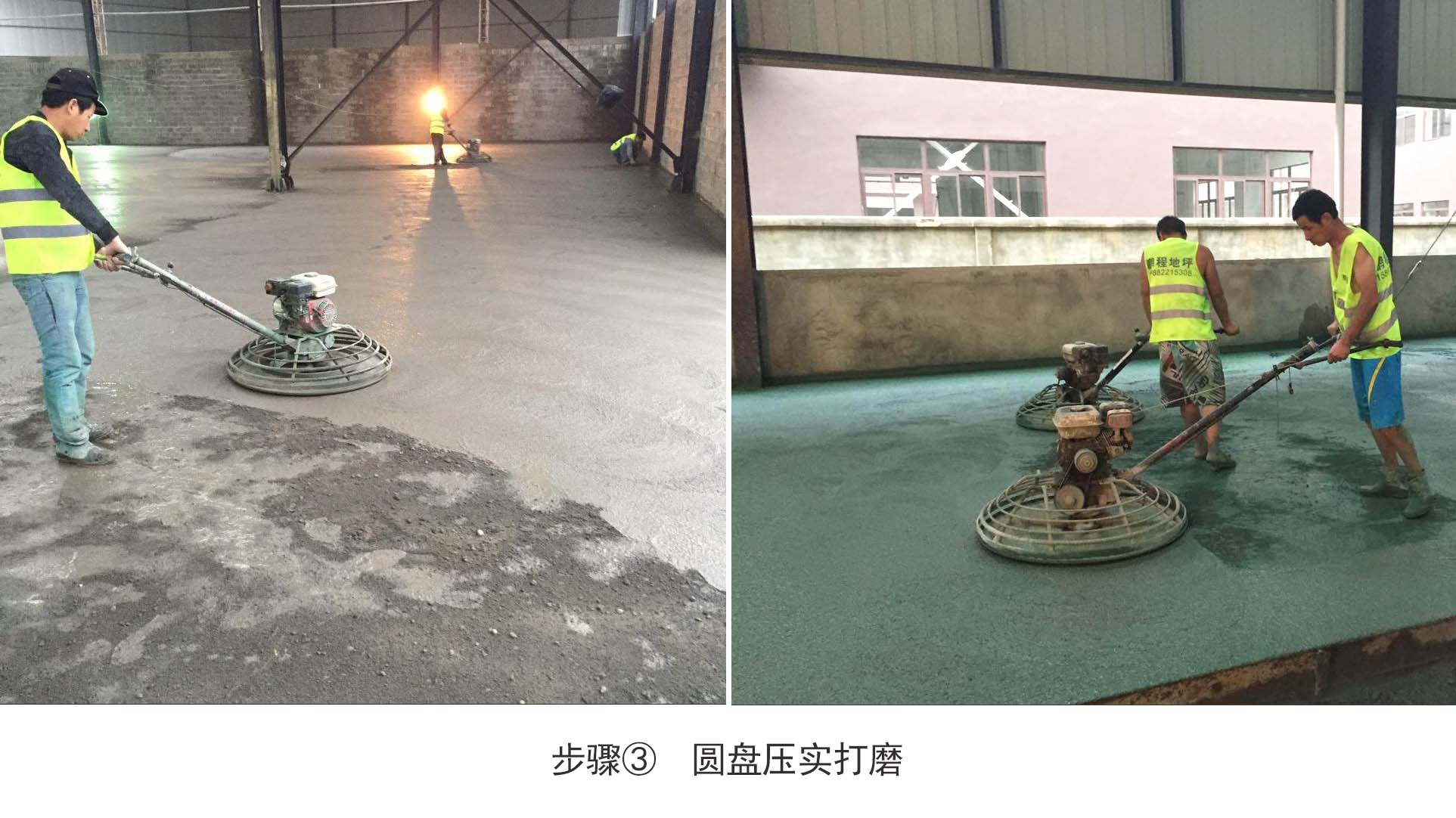

3.材料撒布及圓盤打磨
由于墻、柱、門和模板等區域邊線處水分消失較快,宜優先撒播施工,以防因失水而降低結合效果。
耐磨地坪材料均勻撒布后,即用水平推尺把材料堆積較多的地方推平。等耐磨地坪材料吸收一定的水份后,再用磨光機加圓盤進行來回交錯打磨作業,把耐磨地坪材料分散開并與基層混凝土漿結合在一起。
待第一次耐磨地坪打磨作業完成后,接著進行第二次耐磨材料撒播。第二次撒播方向應與第一次垂直。
第二次材料撒播后,立即用磨光機刀片抹平,壓光,并重復磨光機作業至少兩次。抹光機作業時應縱橫向交錯進行,均勻有序,防止材料聚集。

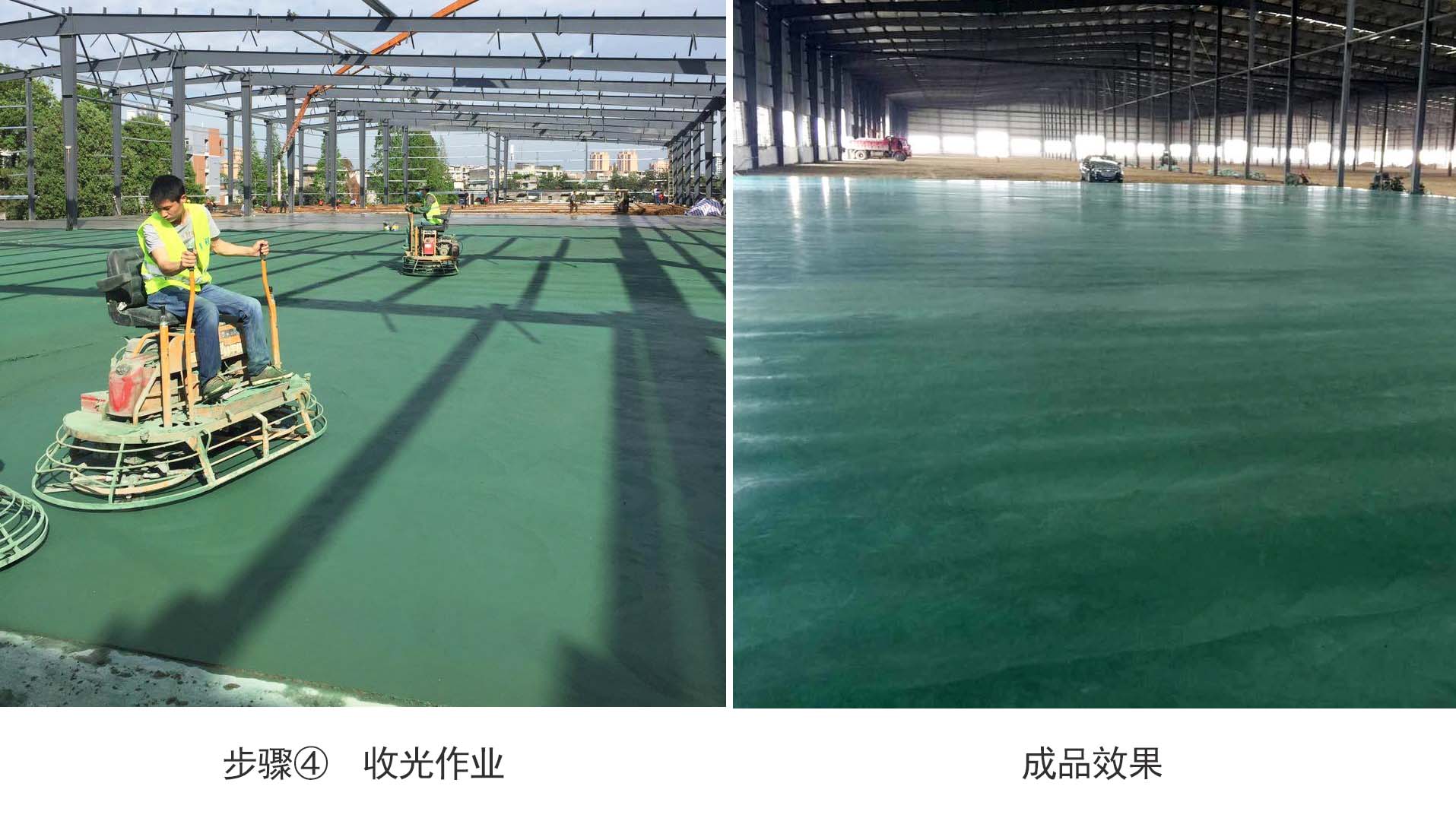

4.表面收光作業
在進行磨光機收光作業時,應隨著地坪表面硬化情況進行縱橫交錯收光作業3-5次以上,直至表面平整光亮。
5.金剛砂耐磨地坪養護
金剛砂耐磨地坪施工完成5-8小時后可以進行養護作業。連續7天,早上和晚上各灑一次水。

6.金剛砂耐磨地坪伸縮縫切割
耐磨地坪完工,夏季2天內、冬季3天內,需進行伸縮縫切割,以防不規則開裂。
切割縫間宜為5-6m,切割深度一般為地坪厚度的1/3,每塊板塊之間不大于30平方米。
需要注意的是,柱子、墻邊,模板邊機器打磨不了的區域,需配備專業人員進行手工提漿、打磨、收光作業。
華邦保和是西南地區知名的涂料生產廠商,產品體系全面,產品型號多種多樣,現有水性工業漆、真石質感漆、藝彩石(多彩)涂料、氟碳漆、無機涂料、內外墻乳膠漆等產品。
華邦保和有著規范的生產技術,穩定的產品質量,完善的質保體系,貼心的售后服務,為廣大客戶提供優質的產品和周到的服務,快速滿足客戶不同需求,提供定制差異化的一站式綜合解決方案。
產品、技術、服務咨詢,請聯系191-8396-9280。
